一、防滲處理技術方案的確定
總結土壩壩體的除險加固方案,一般是進行防滲補強,采用方法有加高培厚土壩、鋪設
土工膜、填充灌漿等,但常用方案有:高壓噴射灌漿、劈裂灌漿、混凝土防滲墻、M7.5漿砌石表面層批擋等。
我們對四種方案的運用情況、防滲效果、施工速度及工程造價進行比較、分述如下。
高壓噴射灌漿
高壓噴射技術是20世紀80年代從日本引進的,在二十多年的運用中,施工工藝不斷完善,施工技術不斷提高。高壓噴灌成孔率高施工速度快,工程造價也比較適中,但施工產生廢物較多,環境污染較大。
劈裂灌漿
劈裂灌漿是20世紀70年代發展起來的土壩灌漿技術,在土壩壩體防滲加固中收到了較好的效果。劈裂灌漿可就地取材,工程造價低,施工設備簡便,但施工質量難以保證,防滲效果也難以得到保證。
M7.5漿砌石面層加批擋
用M7.5漿砌石表面加批擋防滲,雖然是對壩坡的穩定有利,但土壩特性不穩定,還會產生局部沉陷,比較容易出現裂縫,從而降低防滲效果。因此,用M7.5漿砌石表面加批擋防滲通常還需要加上灌漿防滲技術。
土工膜防滲
土工膜是一種新的防滲技術,土工膜防滲因膜為柔性,能較好地適應壩體沉陷、變形且膜的不透水性能好,用于壩體防滲較為理想。由于水庫壩坡的坡比均在1:2以上,因此,邊坡自身穩定不成問題。
經以上四種方安比較后,根據頓頭坑水庫的位于比較邊遠的山區,不利于材料運輸?shù)膶嶋H情況,同時,水庫要保證耕地灌溉和人畜用水,不宜長時間的放空庫容,應盡快恢復水庫的作用。決定采用土工膜進行防滲處理。
二、工程施工
壩前坡整治和復合土工膜的防滲施工
1、 復合土工膜的裁剪
復合土工膜幅寬4米,長度視現場需要,由生產廠家在廠內剪裁好適宜的長度卷成卷。除錨固端外,其余三邊預留10cm寬拼接縫帶,以便施工時膜與膜的拼接。
2、清基和削坡
將堤坡上的草皮、樹根和石尖等全部清除干凈,以免被石尖和樹根等捅破土工膜,然后按設計斷面進行削坡,對局部較松軟的坡面和虧坡斷面進行處理,做到坡面平整。
3、 設粗砂下墊層
坡面平整后,墊一層粗砂。
4、復合土工膜的敷設

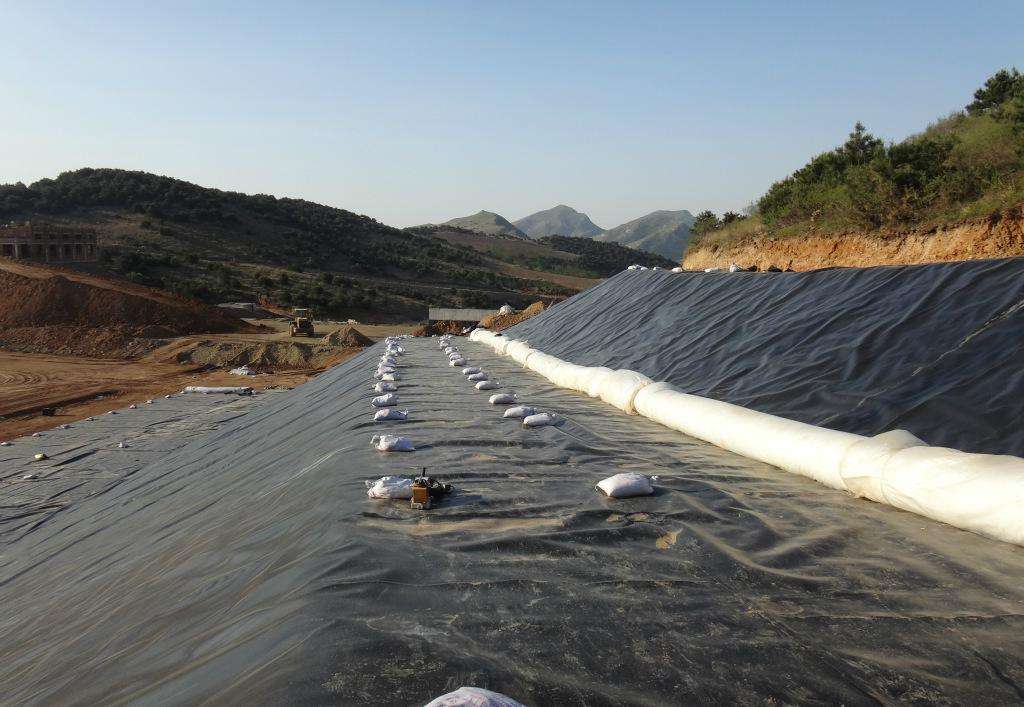

壩坡土工膜從壩頂至坡腳沿垂直于壩軸線方向緩慢滾放鋪設;坡腳平臺,水平平行壩壩軸線方向滾放鋪設。鋪開后,人工抻平找正。坡面復合土工膜與坡腳平臺復合土工膜在護坡齒墻以上。鋪設時松緊適度,寬裕度約為1.5%,避免應力集中,也有利于拼接。鋪設要求復合土工膜與粗砂墊層吻合平整,無凸起褶;坡面轉變處,在現場實際放樣剪裁。
復合土工膜時鋪蓋上層鋪設碎石屑保護層,以防風吹,且能保護復合土工膜不被損傷。
為了防止人為損傷復合土工膜,禁止方式人員穿硬底鞋或帶釘鞋,禁止往復合土工膜上扔雜物。
5、復合土工膜的拼接
土工膜的拼接由廠家派技術人員在現場完成。拼接設備為廠家自帶TH—1型雙驅動自行式土工膜焊接機。正式拼接前,根據施工氣溫進行試焊,確定行走速度和施焊溫度。一般掌握行走速度1.5~2m/s,施焊溫度18~22。C。拼接焊縫10cm,焊縫兩道,每道寬10mm,兩道焊縫間有12mm寬的空腔。用此空腔來檢查其焊接質量。
焊接前必須清除膜面上的砂子、泥土等臟物,保證膜面干凈。
施焊前,在拼縫部位的底下墊一條長木板,以便焊機在平整的基面上行走,保證焊接質量。
土工膜拼接檢驗格后,即進行面層土工膜的縫接??p接也由廠家派出技術人員完成。布與布的縫接采用手提式封包機、滌綸線丁字形縫接??p合面要求松緊適度,縫接平順。
6、復合土工膜的錨固
復合土工膜的上端錨固。復合土工膜上端錨固長度17cm,道德在混凝土齒墻墻基的錨固部位錨定5mm×50mm的氯丁橡膠條帶墊片,然后用5mm×4mm的氯丁橡膠條帶和0.75mm厚的鋼帶做壓片,將復合土工膜用射釘錨固在混凝土齒墻墻基上,釘距15cm,最后用混凝土回填封堵?;炷梁?0cm。
復合土工膜的下端錨固。復合土工膜下端錨固于堤基垂直防滲的混凝土截水墻頂外側上。待鋪設復合土工膜時,再將復合土工膜下端陽錨固在該垂直平面上。其錨固方法同上端的錨固。
7、保護層的鋪設在復合
土工膜的上面均勻鋪設20cm厚砂礫上墊層,平拍實后鋪設12cm厚的混凝土預制板。
